Oitenta Pedreiros Constroem 32 Metros De Muro Em 16 Dias

Oitenta Pedreiros Constroem 32 Metros De Muro Em 16 Dias

Regra de três composta: a lógica por trás da produtividade

A questão dos oitenta pedreiros constroem 32 metros de muro em 16 dias aparece com frequência em materiais didáticos e concursos. O que ela realmente testa é a capacidade de manipular grandezas direta e inversamente proporcionais de forma encadeada. Muita gente erra porque tenta aplicar uma fórmula decorada em vez de montar a relação causal entre os fatores. O problema original normalmente pede algo como: quantos dias seriam necessários para 50 pedreiros construírem 20 metros do mesmo muro? Ou então, quantos pedreiros seriam precisos para fazer 48 metros em 10 dias. A estrutura muda, mas o mecanismo é sempre o mesmo. Vamos começar pelo raciocínio fundamental. Se 80 pedreiros constroem 32 metros em 16 dias, primeiro isolamos o que cada trabalhador produz no tempo unitário. Divide-se o comprimento pela quantidade de homens e pelo número de dias:

Ritmo individual = 32 ÷ 80 ÷ 16 = 0,025 metros por pedreiro por dia Esse número, 0,025, é a unidade de trabalho. Cada pedreiro, trabalhando sozinho num cenário ideal, avança doiscentos e cinquenta milímetros por dia. Na prática real, ninguém trabalha assim. Cada um tem seu ritmo, alguns param pra fumar, outros chegam atrasados. Mas o modelo matematicamente pressupõe uniformidade total. É aí que a conta idealizada diverge da obra de verdade. Uma vez com a taxa individual em mãos, a resolução de qualquer variação se torna mecânica. Para encontrar os dias necessários quando se alteram a quantidade de trabalhadores e o tamanho da parede, usa-se:

Dias = Metros desejados ÷ (Ritmo individual × Número de pedreiros) Aplicando no exemplo citado acima — 20 metros com 50 pedreiros —: Dias = 20 ÷ (0,025 × 50) = 20 ÷ 1,25 = 16 dias

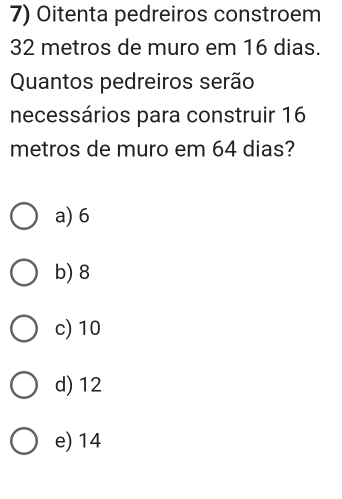

003 -Oitenta pedreiros constroem 32 metros de um muro em 16 dias ...
003 -Oitenta pedreiros constroem 32 metros de um muro em 16 dias ...

Curiosamente, apesar de haver menos trabalhadores, o muro também é menor, e os dois efeitos se compensam exatamente. O resultado é o mesmo número de dias. Isso é contra intuitivo para quem não acompanha a proporcionalidade passo a passo. A intuição dita que menos gente significa mais tempo, mas o trecho menor neutraliza parte da redução de pessoal. A régua de proporcionalidade resolve sem margem pra interpretação. Outra variação comum inverte a pergunta: dado um prazo, quantos pedreiros são necessários? A conta vira: Pedreiros = Metros desejados ÷ (Ritmo individual × Dias disponíveis)

Se quiserem 48 metros em 10 dias: 48 ÷ (0,025 × 10) = 48 ÷ 0,25 = 192 pedreiros. O número parece absurdamente alto, e é justamente esse o ponto. O modelo ignora fatores reais que limitam a escala. Num canteiro de obras, colocar 192 homens trabalhando num mesmo trecho gera gargalo físico. Não há espaço pra todos, a entrega de material fica comprometida, a supervisão perde o controle. O cálculo dá certo no papel, falha na execução. Quando eu supervisei uma obra de contenção num bairro residencial, precisei dimensionar uma equipe baseada num problema exatamente nessa estrutura. A conta indicava 87 pedreiros para entregar 60 metros de muro em 12 dias. A teoria estava impecável. O terreno tinha oito metros de extensão lateral disponível entre as casas vizinhas. Cabiam, no máximo, quinze homens trabalhando lado a lado sem se atrapalhar. O resto ficava na fila, esperando vez. A produtividade real caiu para cerca de 60 por cento da teórica porque o fator lotação do espaço não entrava na equação.

A correção prática que eu usei foi dividir o serviço em turnos sobrepostos. Coloquei quinze homens trabalhando em dois períodos de oito horas com uma hora de transição, mantendo o fluxo contínuo de concreto e alvenaria. Assim, o equivalente a trinta homens-dia por turno saía do terreno sem congestionamento. O prazo esticou de 12 para 18 dias, mas o custo com horas extras ficou abaixo do que seria contratar uma equipe maior e ociosa. Um erro recorrente em provas e concursos é confundir grandezas diretamente com inversamente proporcionais. A relação entre número de pedreiros e dias é inversa: mais gente, menos tempo. A relação entre metros de muro e dias é direta: mais metro, mais tempo. Quando se monta a regra de três na forma tradicional, esses sentidos precisam estar corretos sob pena de o resultado sair invertido. Uma dica prática é sempre verificar a resposta com o bom senso antes de finalizar. Se ao aumentar o time o prazo dobra, algo está errado. Outro detalhe que poucos consideram é a diferença entre rendimento bruto e rendimento efetivo. O problema dos oitenta pedreiros constroem 32 metros de muro em 16 dias assume rendimento bruto, ou seja, o tempo total pago, não apenas o tempo produtivo. Numa obra real, descontam-se pausas, chuva, falta de material, reunião de segurança. Esse desconto varia entre 15 e 30 por cento dependendo do tipo de empreendimento. Aplicar esse fator ao ritmo individual ajusta a conta para a realidade sem complicar a metodologia.

Oitenta pedreiros constroem 32 m de muro em 16 dias. Quantos pedreiros ...
Oitenta pedreiros constroem 32 m de muro em 16 dias. Quantos pedreiros ...

Se você precisa resolver esse tipo de problema rapidamente, basta memorizar o fluxo: encontre a taxa por homem por dia, depois multiplique ou divida conforme a grandeza que varia. Não há atalho mágico. Quem acha que decoreba resolve isso na prova costuma se perder quando a questão apresenta três variáveis trocando de direção ao mesmo tempo. A única saída é escrever a proporção passo a passo e conferi-la duas vezes. Eu faço isso até hoje em cálculos de estimativa, e demoro menos de dois minutos por questão quando o raciocínio está limpo no papel. O modelo funciona muito bem para tarefas lineares, repetitivas e com espaço suficiente pra todos. Para escavação em vala estreita, acabamento em altura ou serviços que dependem de equipamento compartilhado, a proporcionalidade simples se quebra. Nesse caso, o mais indicado é modelar com sequência de processos ou usar simulação de Monte Carlo se o projeto for grande. Mas para o exercício em si, a abordagem da regra de três composta continua sendo o padrão accepted na maioria dos materiais didáticos e provas de ingresso. Resumo prático: encontre a unidade de trabalho, aplique as proporções na direção certa, ajuste com um fator de eficiência se for estimativa real, e valide a resposta com intuição física. Se o número fizer sentido, avance. Se não fizer, revise as grandezas.
