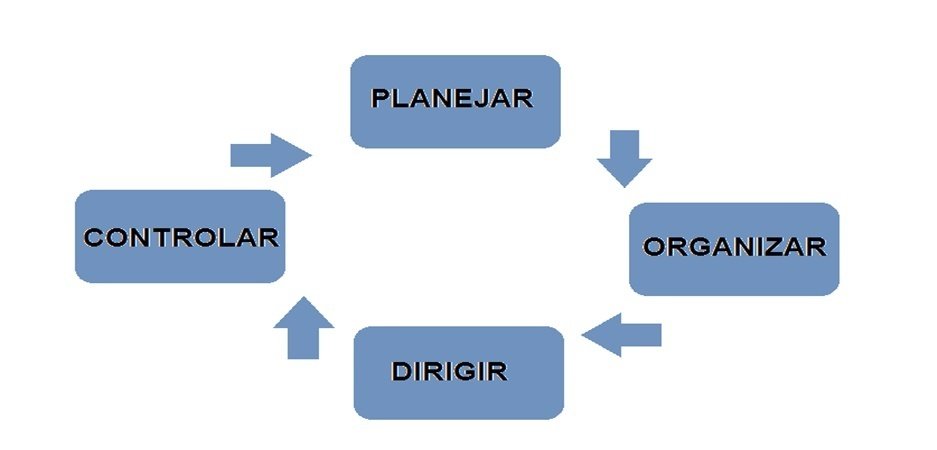

Planejar Organizar Dirigir E Controlar
A base funcional que ninguém ensina direito
Ao longo dos anos, vi muita gente tentar implementar sistemas de gestão completos sem entender que planejar, organizar, dirigir e controlar não são etapas isoladas que você enfileira e esquece. Elas se sobrepõem, se contradizem e, na prática, exigem um equilíbrio que raramente aparece nos livros de administração. Vou explicar como isso funciona no dia a dia real, não na teoria de sala de aula. Planejar é decidir antecipadamente o que precisa ser feito, com quais recursos e em qual prazo. Organizar é distribuir esses recursos entre pessoas e processos. Dirigir é executar, motivar e resolver conflitos em tempo real. Controlar é comparar o resultado alcançado com o que foi planejado e corrigir desvios. Parece simples até você tentar colocar em movimento uma equipe com dez pessoas, orçamento apertado e prazos irreais. O erro mais comum é tratar o controle como algo que acontece só no final do ciclo. Controle efetivo precisa estar ativo durante toda a execução. Eu já vi projetos inteiros desandar porque o controle era feito apenas em reuniões mensais de status, quando já não havia mais margem para correção. O problema real apareceu num projeto de implantação de sistema ERP onde os desvios de escopo eram identificados apenas na etapa de testes. Para resolver, introduzi checkpoints semanais com métricas de progresso físico versus percentual gasto, o que nos dava visibilidade com pelo menos duas semanas de antecedência em relação ao método tradicional.
Como aplicar cada função sem perder a cabeça
Planejar exige que você defina objetivos SMART, mas o detalhe que esquecem é a definição dos pré-requisitos. Antes de traçar o cronograma, liste o que precisa existir antes de qualquer coisa começar. Orçamento aprovado, equipe designada, acesso a sistemas, aprovações legais. Sem isso, seu plano é apenas um documento bonito que nunca sai do papel. No meu caso, num projeto de expansão de frota, esqueci de validar a liberação de crédito junto ao financeiro antes de fechar o cronograma de compras. Perdi seis semanas aguardando aprovação que poderia ter sido tratada na primeira semana de planejamento. Organizar demanda hierarquia de prioridades clara e distribuição de responsabilidades documentada. Matriz RACI resolve isso de forma objetiva. Defina quem é responsável pela execução, quem approva, quem consulta e quem simplesmente precisa ser informado. A ausência disso gera sobreposição de tarefas e áreas que simplesmente caem no vazio. Contraintuitivamente, equipes menores tendem a ter menos falhas de comunicação durante a organização, mesmo que pareça que mais gente resolveria tudo mais rápido. A poluição de decisões aumenta exponencialmente com o número de envolvidos. Diregir é a parte que mais sofre com a distância entre o que está no papel e o que acontece no chão de fábrica, ou no caso de trabalho remoto, entre o que está no ticket e o que realmente é executado. Comunicação direta, reuniões curtas e feedback contínuo fazem mais diferença do que planilhas perfeitas. Um diretor que não conversa com as pessoas que executam as tarefas está essencialmente gestionando por suposições. Eu costumo reservar trinta minutos diários para conversar com pelo menos dois membros da equipe fora do contexto formal de reunião. Essas conversas revelam problemas que nenhum relatório mostra.
Controlar precisa de indicadores que sejam mensuráveis de forma objetiva e atualizados com frequência. Indicador que demora para ser coletado perde o valor de alarme precoce. KPIs de resultado são úteis, mas KPIs de processo são mais rápidos para detectar desvios. Tempo médio de resposta, taxa de conclusão de etapas, índice de retrabalho. Dados que você consegue obter semanalmente, não trimestralmente.

Limitações que ninguém admite
Esse modelo clássico tem falhas graves que raramente são discutidas em cursos introdutórios. O primeiro é a suposição de que o ambiente é previsível o suficiente para planejamento detalhado. Em setores com alta volatilidade, como tecnologia e mercado editorial, planejamento anual é praticamente inútil. Recomendo adaptar o modelo para ciclos curtos de planejamento trimestral com revisões mensais, ou usar frameworks ágeis quando a incerteza for alta. O segundo problema é a rigidez temporal. Na prática, essas quatro funções acontecem de forma cíclica e simultânea, não sequencial. Você planeja enquanto organiza, dirige enquanto controla, e o controle do momento retroalimenta o planejamento imediato. Tratar isso como um funil linear é um erro que gera frustração em gestores experientes e confusão em iniciantes. A terceira limitação é a subestimação do fator humano. Direcionar pessoas requer competências que vão muito além de delegar tarefas. Liderança emocional, gestão de conflito e capacidade de adaptação comportamental são tão importantes quanto domínio técnico do modelo. Ferramentas e procedimentos não substituem a capacidade de ler o clima organizacional e ajustar a abordagem conforme a situação.
Um caso concreto de aplicação
Recentemente implementei esse framework numa pequena empresa de logística com dezessete funcionários. O problema inicial era a falta de clareza sobre quem fazia o quê e a ausência de métricas de acompanhamento. Começamos com um exercício de planejamento de trinta dias focado apenas nos processos críticos: recebimento de pedidos, separação de mercadorias e expedição. Definimos indicadores semanais de volume processado, tempo médio de separação e taxa de erros por etapa. A equipe de organização ficou responsável por mapear funções com matriz RACI, e o direcionamento passou a ocorrer através de reuniões diárias de quinze minutos, conhecidas como daily stand-up. O controle era feito semanalmente com análise dos indicadores e reuniões mensais de revisão de plano. Em três meses, o tempo médio de expedição caiu de quarenta e dois minutos para vinte e oito minutos por pedido, e a taxa de erros caiu de oito por cento para dois por cento. A melhoria não veio de tecnologia nova ou contratação de pessoal, mas da aplicação consistente do ciclo completo de gestão.
O que você precisa para começar hoje
Documente seus processos atuais antes de tentar melhorá-los. Um mapeamento simples do fluxo principal já é suficiente para identificar gargalos. Defina três indicadores-chave que reflitam o estado real da operação, não o estado ideal que você gostaria que existisse. Estabeleça um ciclo de revisão fixo, preferencialmente quinzenal nos primeiros três meses, para ajustar rotas sem esperar o trimestre acabar. E não negligencie a comunicação com a equipe envolvida. Se as pessoas não entendem o porquê das mudanças, a resistência vai comprometer qualquer estrutura que você montar. Planejar organizar dirigir e controlar funciona quando você trata o modelo como um sistema vivo, não como um checklist. A rigidez é o que mata a aplicação prática. Flexibilidade com estrutura é o equilíbrio que mantém tudo funcionando.

Galeria
-
Processo administrativo é a execução contínua das funções de planejar ...
