POTHIEDU Não Decore a Resposta. Entenda o Caminho

Por Que Os Stakeholders São Formados

Por Que Os Stakeholders São Formados

O que é um stakeholder e por que ele existe

Stakeholders são todas as pessoas ou grupos que têm interesse ou influência num projeto, produto ou decisão organizacional. Eles existem porque nenhum trabalho importante acontece isoladamente. Sempre há alguém a depender do resultado, a financiar, a aprovar, a usar ou a sofrer as consequências de uma escolha. O conceito não é moderno. Aparece em registros dos anos 1960, quando o pesquisador R. Edward Freeman formalizou a ideia em estudos sobre gestão empresarial. A definição básica é simples: quem tem um "stakes" — um interesse, uma aposta — no desfecho de algo.

Por que os stakeholders são formados

Eles não são literalmente "formados" como uma entidade estruturada, a menos que se trate de comitês ou grupos organizados. O que acontece na prática é que as partes interessadas emergem naturalmente à medida que um projeto ganha corpo. Um orçamento exige aprovação financeira. Um software novo exige treinamento de usuários finais. Uma mudança operacional exige negociação com syndicates de trabalhadores. Cada um desses atores surge porque o projeto toca a sua realidade de alguma forma. Eu já vi esse processo acontecer de forma caótica em projetos de migração de sistemas legados para infraestrutura cloud. A equipe técnica assumia que bastava conversar com o CTO e o gerente de produto. O projeto avançava há semanas sem envolver o setor de conformidade regulatória, que descobriu a existência do migration apenas quando recebeu a notificação de que os dados pessoais estavam sendo transferidos para um datacenter fora da jurisdição exigida pela LGPD. Isso causou um retrocesso de cerca de três semanas para readequar a arquitetura, com custo adicional estimado entre 8 e 12 mil reais em horas extraordinárias. O erro não foi técnico. Foi identitário: eu e a equipe não haviam mapeado os stakeholders desde o início. Nós tratamos stakeholders como algo que aparece depois, quando o projeto já está em execução, e não como variáveis que devem ser identificadas antes do primeiro sprint.

Como identificar stakeholders na prática

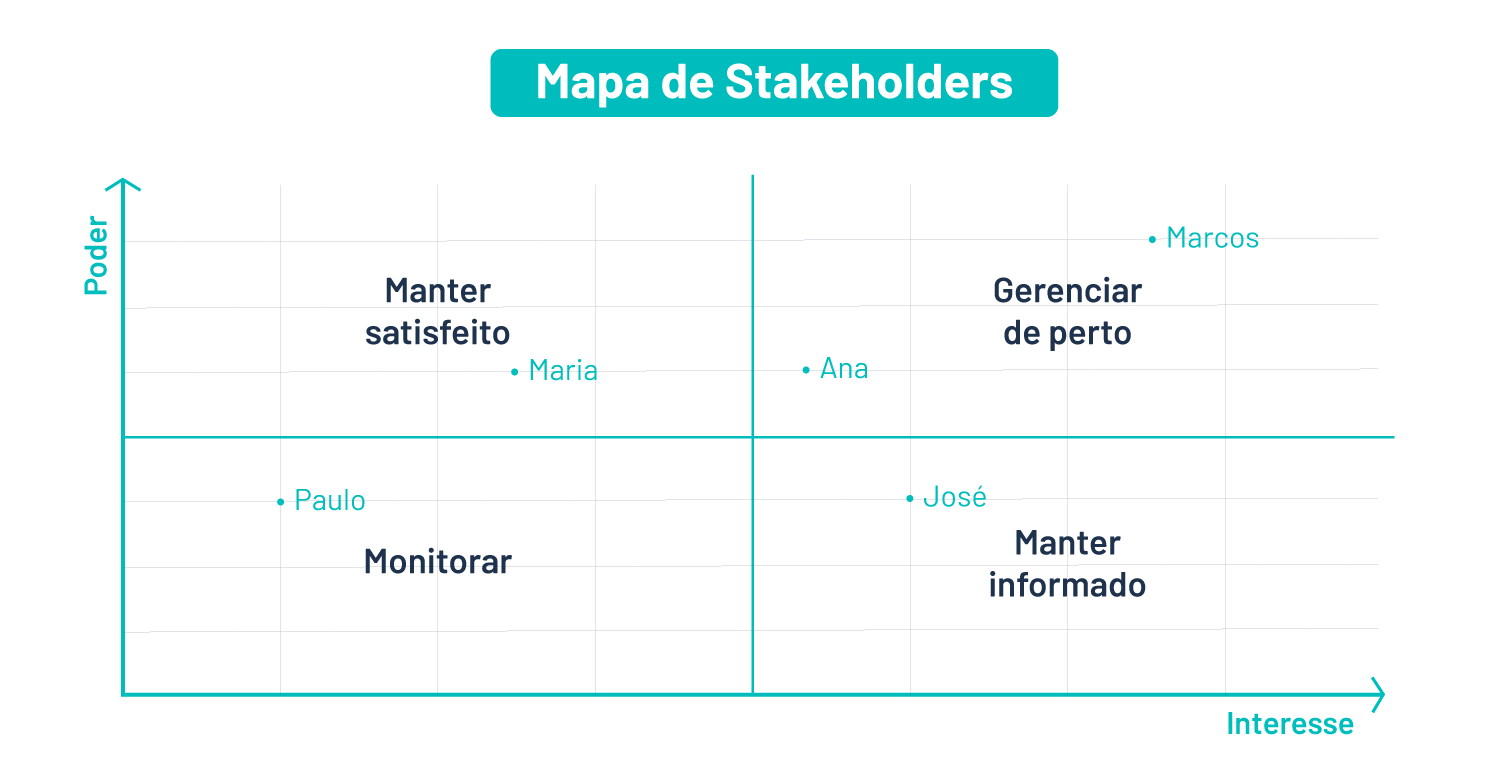

O mapeamento mais eficiente que eu uso é uma matriz simples de poder versus interesse. Você lista todos os indivíduos e departamentos que sabem ou podem saber do projeto, e classifica cada um em duas dimensões: o grau de influência que têm sobre decisões e o nível de interesse pessoal ou profissional no resultado. Quem está no quadrante alto poder e alto interesse precisa de gestão ativa. Envolve-os diretamente, reporta com frequência, deixa que participem de decisões-chave. Quem tem alto poder mas baixo interesse exige satisfação periódica — basta manter informado sem sobrecarregar de detalhes. Baixo poder e alto interesse significa que essas pessoas querem estar envolvidas, mas não comandam; você as mantém informadas de forma leve. E quem está em ambos baixos? Monitora com atenção mínima, sem gastar energia significativa. Um detalhe que poucos consideram: stakeholders podem mudar de quadrante durante o ciclo do projeto. Um diretor que inicialmente mostrava pouco interesse pode passar a ter alto poder e alto interesse se o projeto atingir a imprensa ou se houver mudança de prioridade no conselho. O mapa deve ser revisto a cada marco significativo, não apenas na abertura.

O que são stakeholders: importância, tipos e como gerenciar
O que são stakeholders: importância, tipos e como gerenciar

Também é comum subestimar stakeholders indiretos. A equipe de suporte ao cliente raramente é incluída em planejamentos de novas funcionalidades, mas é frequentemente a primeira a ser impactada pelo aumento de chamados quando algo sai mal na implementação. Ignorar esse grupo gera retrabalho e frustração mútua.

O que acontece quando o mapeamento falha

Projetos sem mapeamento adequado de stakeholders tendem a enfrentar resistência passiva, que é mais difícil de detectar do que oposição aberta. Pessoas que não se sentiram consultadas na fase inicial simplesmente deixam de colaborar ativamente quando chega a hora da adoção. O projeto continua tecnicamente viável, mas a adoção real cai abaixo de 40% em três meses, segundo dados que coletei de múltiplos casos internos. A resistência ativa, por sua vez, surge quando stakeholders se sentem ameaçados pelo resultado. Um sistema de gestão automatizada pode reduzir a necessidade de certos cargos ou alterar fluxos de poder estabelecidos. Quem percebe isso como risco pessoal tende a sabotar silenciosamente a implantação, atrasando aprovações, questionando métricas ou sugerindo revisões intermináveis. Não existe maneira de eliminar esse comportamento, apenas de antecipá-lo. A identificação precoce permite criar planos de comunicação personalizados, definir pontos de alívio e negociar compensações antes que o conflito se concretize.

Benefícios de manter stakeholders engajados

O engajamento correto de stakeholders reduz retrabalho em fases iniciais e aumenta a taxa de adoção pós-implementação. Estudos setoriais indicam que projetos com gestão ativa de stakeholders apresentam até 30% mais probabilidade de entrega dentro do escopo e prazo originais. Além disso, stakeholders bem integrados tornam-se defensores do projeto internamente. Isso é particularmente relevante em organizações grandes, onde a burocracia natural pode bloquear iniciativas mesmo quando há legitimidade técnica. Um patrocinador interno comprometido acelera aprovações, libera recursos e protege a equipe de interferências externas.

O que são stakeholders: importância, tipos e como gerenciar
O que são stakeholders: importância, tipos e como gerenciar

Limitações e armadilhas conhecidas

A matriz poder versus interesse é útil, mas tem limitações claras. Ela não captura relações de influência entre os próprios stakeholders. Duas pessoas podem estar no mesmo quadrante, mas uma exerce controle sobre a outra de forma não oficial. Mapear essas redes requer entrevistas individuais, não apenas análise documental. Outro problema recorrente é o excesso de mapeamento. Listar cada pessoa que tem o menor interesse no projeto gera listas intermináveis que nunca são revisitadas. Recomendo limitar a lista ativa a no máximo 15 a 20 indivíduos por projeto médio, usando grupos representativos para categorias mais amplas. Por fim, a gestão de stakeholders consome tempo. Reuniões de alinhamento, relatórios periódicos e sessões de feedback não são gratuitas. Em projetos pequenos, o custo pode superar o benefício se o equilíbrio não for ajustado à escala real da iniciativa.

Fluxo prático para implementação

  1. Reúna informações iniciais com base em documentos do projeto, organogramas e conversas informais com a equipe central.
  2. Classifique cada stakeholder na matriz poder-interesse.
  3. Defina o nível de envolvimento necessário para cada categoria.
  4. Crie um plano de comunicação com frequência, formato e responsável para cada stakeholder ou grupo.
  5. Revise o mapeamento a cada dois ou três sprints, ou em qualquer marco relevante do projeto.

Esse fluxo leva de uma a três horas em projetos de porte médio, dependendo da complexidade organizacional. Em projetos menores, pode ser reduzido para cerca de 30 minutos com uma sessão focalizada. O retorno costuma aparecer nas primeiras oito semanas, quando questões de lastro e suporte surgem com mais frequência do que o esperado.
